7.8 部分混杂
我们在 7.4 节提到,除非试验者事先有误差的估计,或者愿意假定某些交互作用可以忽略,否则必须重复设计才能得到误差的估计。图 7.3 给出 混杂的 23 因子设计分成两个区组、重复四次的情形。由该设计的方差分析(表 7.5)可以看到,关于 交互作用的信息无法找回,因为 在每次重复中都同区组混杂。这样的设计称为完全混杂(completely confounded)的设计。
考虑图 7.7 所示的另一种做法。这里同样是 23 设计的四次重复,但每次重复中混杂的是不同的交互作用。也就是说,重复 I 中混杂 ,重复 II 中混杂 ,重复 III 中混杂 ,重复 IV 中混杂 。结果,关于 的信息可以从重复 II、III、IV 的数据中得到;关于 的信息可以从重复 I、III、IV 中得到;关于 的信息可以从重复 I、II、III 中得到;关于 的信息可以从重复 I、II、IV 中得到。我们说关于这些交互作用可以得到 3/4 的信息,因为它们只在三次重复中未被混杂。Yates (1937) 把比值 3/4 称为混杂效应的相对信息量(relative information)。这样的设计称为部分混杂(partially confounded)的设计。
该设计的方差分析见表 7.10。在计算各交互作用的平方和时,只使用该交互作用未被混杂的那些重复的数据。误差平方和由重复 × 主效应的平方和,加上各重复中该交互作用未被混杂时的重复 × 交互作用平方和构成(例如,对重复 II、III、IV 而言是重复 × )。此外,八个区组之间有七个自由度,这通常分解为重复的 3 个自由度和重复内区组的 4 个自由度。区组平方和的构成见表 7.10,它直接由各重复中混杂效应的选择决定。

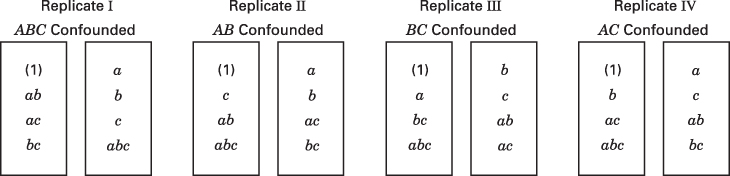

图 7.7 23 设计中的部分混杂
表 7.10 部分混杂的 23 设计的方差分析
| 变异来源 | 自由度 |
|---|---|
| 重复 | 3 |
| 重复内区组[或 (重复 I)+ (重复 II)+ (重复 III)+ (重复 IV)] | 4 |
| A | 1 |
| B | 1 |
| C | 1 |
| AB(来自重复 I、III、IV) | 1 |
| AC(来自重复 I、II、III) | 1 |
| BC(来自重复 I、II、IV) | 1 |
| ABC(来自重复 II、III、IV) | 1 |
| 误差 | 17 |
| 总计 | 31 |
例 7.3 带部分混杂的 23 设计¶
考虑例 6.1,其中进行了一项试验以开发等离子刻蚀工艺。共有三个因子:A = 间距、B = 气体流量、C = 射频功率,响应变量为刻蚀速率。假设一个班次内只能试验四个处理组合,并且由于刻蚀设备性能可能存在班次之间的差异,试验者决定把班次用作区组因子。因此,23 设计的每次重复必须分成两个区组运行。共运行两次重复,重复 I 混杂 ,重复 II 混杂 。数据如下:
| 重复 I:混杂 | 重复 II:混杂 | ||
|---|---|---|---|
| (1) = 550 | = 669 | (1) = 604 | = 650 |
| = 642 | = 633 | = 1052 | = 601 |
| = 749 | = 1037 | = 635 | = 868 |
| = 1075 | = 729 | = 860 | = 1063 |
、、、 和 的平方和可以用全部 16 个观测按通常方式计算。
不过,我们必须只用重复 II 的数据求 、只用重复 I 的数据求 ,如下:
重复的平方和一般地为
其中 是第 次重复中观测值的总和。区组平方和是来自重复 I 的 与来自重复 II 的 之和,即 。
方差分析汇总于表 7.11。主效应 A、C 以及 交互作用是重要的。
表 7.11 例 7.3 的方差分析
| 变异来源 | 平方和 | 自由度 | 均方 | 值 | |
|---|---|---|---|---|---|
| 重复 | 3875.0625 | 1 | 3875.0625 | — | |
| 重复内区组 | 458.1250 | 2 | 229.0625 | — | |
| A | 41,310.5625 | 1 | 41,310.5625 | 16.20 | 0.01 |
| B | 217.5625 | 1 | 217.5625 | 0.08 | 0.78 |
| C | 374,850.5625 | 1 | 374,850.5625 | 146.97 | <0.001 |
| AB(仅重复 I) | 3528.0000 | 1 | 3528.0000 | 1.38 | 0.29 |
| AC | 94,404.5625 | 1 | 94,404.5625 | 37.01 | <0.001 |
| BC | 18.0625 | 1 | 18.0625 | 0.007 | 0.94 |
| ABC(仅重复 II) | 6.1250 | 1 | 6.1250 | 0.002 | 0.96 |
| 误差 | 12,752.3125 | 5 | 2550.4625 | ||
| 总计 | 531,420.9375 | 15 |
